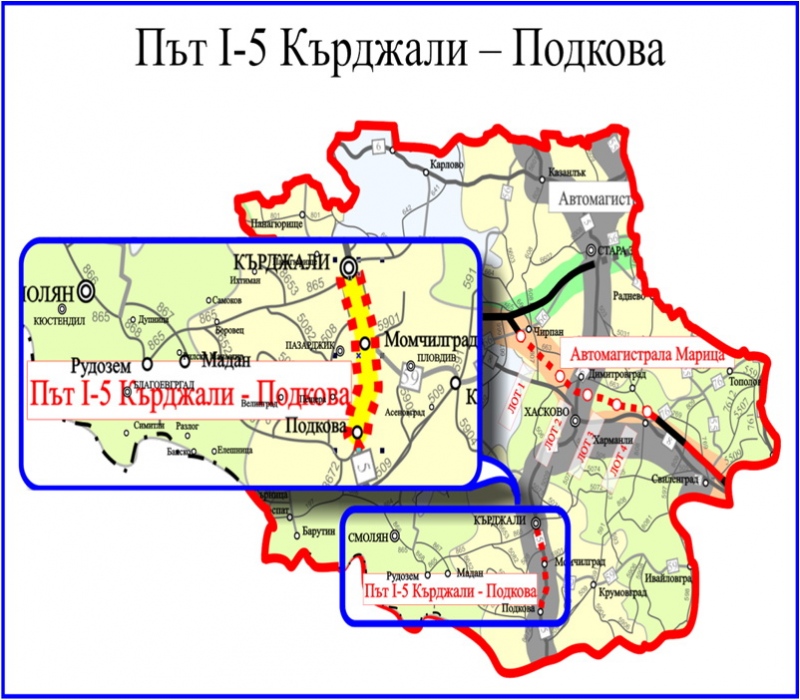

Път І-5 Кърджали - Подкова
![]() |
![]() |
ПРОЕКТ „ПЪТ Е-85 (I-5) “КЪРДЖАЛИ – ПОДКОВА” от км 342+639.41 до км 367+427 и пътна връзка „Фотиново” от км 0+000 до км 2+368
Път І-5 Кърджали - Подкова е част от Трансевропейската транспортна мрежа – коридор № 9, свързващ Финландия и Русия с Гърция през Румъния и България. От българската страна новият път, свързващ маршрута до Подкова, е завършен по програма ФАР ТГС. Пътят между Русе и Маказа е от първи клас и е част от път E-85 на територията на България. Той е един от четирите първокласни маршрута, прекосяващи България от север на юг, и е основната връзка по направлението „Север-Юг”.
С реализацията на този проект ще бъде продължена изградената част от границата до Подкова и ще бъде модернизирано цялото направление от гр. Кърджали до границата с Република Гърция.
Проектът е разделен на два подобекта:
Подобект 1- Включващ основен ремонт (рехабилитация) на обект: Път І-5 “Кърджали – разклон Джебел” от км 342+639,41 до км 350+858,31.
|
Основни технически елементи
|
![]() |
Статус на проекта: ПРИКЛЮЧЕН
Издаден Акт 16 за Подобект 1. На 16.11.2012 г. е издадено разрешението за ползване от ДНСК.
Подобект 2 – Представлява ново строителство - ІІ-ри етап на Път І-5 (Е 85) “Разклона Джебел – Подкова” от км 343+200 до км 367+427 и пътна връзка Фотиново от км 0+000 до км 2+368.
Трасето на пътя се намира в югоизточната част от Родопите и е разположен изцяло на територията на област Кърджали – общините Момчилград, Джебел, Кирково и с. Подкова.
Теренът е ниско планински и хълмист. Главната отводнителна артерия е р. Връбница с нейните леви притоци – реките Читак дере, Безименна и Голяма река.
Ситуационно пътят представлява клотоидно трасе, като радиусите варират от 250 до 1500 м. Началото на обекта е на път І-5 на 860 м преди кръстовището за гр. Джебел
на км 349+996 по проекта за рехабилитация, продължава по съществуващия път ІІІ-508 и след като се отдели, се развива по нов терен по левия бряг на р. Върбица до включването му към изпълнения І-ви етап на пътя “Кърджали – Маказа” при км 367+427. На км 366+262 започва пътната връзка за с. Фотиново.
В сеизмично отношение районът попада в област със VІІ степен на сеизмичност, съгласно сеизмичното райониране на Р България за период от 1000 години.
Проектът има следните характеристики:
Клас на пътя: І-ви клас
Проектна скорост: 80 км/ч за директното трасе и 60 км/ч за връзката за с. Фотиново
Дължина: 24,227 км директното трасе и 2,368 км връзката за с. Фотиново
- Габарит: Г 10,50
- Пътни кръстовища - 7 бр.
Пътна връзка “Фотиново”
- Пътно кръстовище - 2 бр.
- Големи съоръжения: 8 бр.
Статус на проекта: ПРИКЛЮЧЕН
- Изпълнител: Дружество по ЗЗД „КЪРДЖАЛИ – ПОДКОВА”, ЕИК 176125203
- Водещ партньор - „ИНТЕГРИРАНИ ПЪТНИ СИСТЕМИ” АД, гр. София, ЕИК 200408908
- Партньор - „ПЪТСТРОЙИНЖЕНЕРИНГ”АД, гр. Кърджали, ЕИК 108001767
- Партньор – „ПЪТНО СТРОИТЕЛНА КОМПАНИЯ ЕС БИ ЕС” AД, гр. Стара Загора, ЕИК 123054669
- Партньор - „ПЪТСТРОЙ” ООД, гр. Стара Загора, ЕИК 123626427
Подизпълнител/и: Не са декларирани
Стойност на договор за СМР: 38 387 455 лв. с ДДС
Договор за СМР: РД-33-21/ 30.08.2011 г.
Дата на издаване на разрешение за строеж: 26.08.2011 г.
Срок за изпълнение: 25 месеца
Гаранционни срокове:
- за СМР без пътни съоръжения: 5 години
- за пътни съоръжения: 10 години
- Строителен надзор: ДЗЗД ”ИНФРАСТРУКТУРА-МАГИСТРАЛНИ ПЪТИЩА”, ЕИК 176075469
Стойност на договор: 226 800 лв. с ДДС
Договор за строителен надзор: № РД-36-19/ 30.08.2011 г.
- Авторски надзор: ”РУТЕКС”ООД – СОФИЯ и „ВИА ПЛАН” ЕООД – СОФИЯ
Стойност на договор: лв. с ДДС
Договор за авторски надзор: № РД-36-19/ 30.08.2011 г.
Справка за плащанията по проекта
Допълнителна информация
Формуляр за кандидатстване за безвъзмездна финансова помощ (БФП)
Договарящ орган: дирекция „Координация на програми и проекти“, МТИТС – Управляващ орган (УО) на Оперативна програма Транспорт“ 2007-2013 г.
Бенефициент: Агенция „Пътна инфраструктура“
Формуляр за кандидатстване за безвъзмездна финансова помощ: одобрен от УО на ОП „Транспорт“ на 26.03.2012 г.
Договор за предоставяне на БФП от 30.09.2011 г.
Стойност на договор за БФП: 45 400 748,02 лв. с ДДС.
Кохезионен фонд: 36 320 598,42 лв.
Национално съфинансиране: 9 080 149,60 лв.
Тръжни процедури:
- Открита процедура по ЗОП за избор на изпълнител с предмет: “ОПРЕДЕЛЯНЕ НА ИЗПЪЛНИТЕЛ ЗА ДОПЪЛНИТЕЛНО ПРОЕКТИРАНЕ И СТРОИТЕЛСТВОТО НА ОБЕКТ: ПЪТ Е-85 (I-5) “КЪРДЖАЛИ – ПОДКОВА” от км 342+639.41 до км 367+427 и пътна връзка „Фотиново” от км 0+000 до км 2+368”
Обявлението е публикувано в Официалния вестник на ЕС под № 2011/S 11-016380 от 29.03.2011 г.
|
Екип на Изпълнителя Дружество по ЗЗД „Кърджали - Подкова” |
||
|
1. |
инж. Стойчо Търпанов |
Ръководител на обекта |
|
2. |
инж. Вергиния Стоилова |
Заместник ръководител на обекта |
|
3. |
инж. Ясен Ишев |
Ръководител на обекта по част Конструктивна |
|
4. |
инж. Мария Тодорова |
Ръководител на обекта по част Напоителни и отводнителни полета и съоръжения |
|
5. |
инж. Васил Селкински |
Ръководител на Проектантския екип |
|
6. |
инж. Асенка Костадинова |
Координатор по Безопасност и здраве |
|
Информация за контакти с Дружество по ЗЗД „Кърджали - Подкова” |
|
|
Адрес |
гр. Пловдив 4003, бул.”Дунав” № 51, ет. 5, офис 20 |
|
Телефон |
+359 32 965 111 |
|
Факс |
+359 32 965 110 |
|
Електронна поща |
ips.bg@abv.bg |
2. Открита процедура по ЗОП за избор на изпълнител с предмет: Определяне на изпълнител на консултантска услуга във връзка с изпълнението на ДОПЪЛНИТЕЛНО ПРОЕКТИРАНЕ И СТРОИТЕЛСТВОТО НА ОБЕКТ: ПЪТ Е-85 (I-5) “КЪРДЖАЛИ – ПОДКОВА” от км 342+639.41 до км 367+427 и пътна връзка „Фотиново” от км 0+000 до км 2+368”
Обявлението е публикувано в Официалния вестник на ЕС под 2011/S 43-070725
|
Екип на Изпълнителя „ДЗЗД ”ИНФРАСТРУКТУРА-МАГИСТРАЛНИ ПЪТИЩА” |
||
|
1. |
инж. Златко Латунов |
Ръководител на екипа |
|
2. |
инж. Николай Минчев |
Зам.-ръководител по част „Пътна” |
|
3. |
инж. Илия Илиев |
Зам.-ръководител по част „Съоръжения” |
|
4. |
инж. Димитър Димитров |
Инженер геодезист |
|
Информация за контакти с ДЗЗД ”ИНФРАСТРУКТУРА-МАГИСТРАЛНИ ПЪТИЩА” |
|
|
Адрес |
гр. София п.к. 1463, бул. „Витоша”№ 146 Б, ет. 3 |
|
Телефон |
+359 2 950 20 47 |
|
Факс |
+359 2 950 20 47 |
|
Електронна поща |
infra.road.e85@abv.bg |
- Упражняване на АВТОРСКИ НАДЗОР по смисъла на Закона за устройство на територията за всички части на Технически проект на обект: ПЪТ Е-85 (I-5) "Разклона Джебел - Подкова" - ново строителство от км 343+200 до км 367+427 и пътна връзка "Фотиново" от км 0+000 до км 2+368 ИЗРАБОТЕН НА ОСНОВАНИЕ ДОГОВОР № ПР 149 ОТ ДАТА 15.12.1998 Г., в рамките на проект: ДОПЪЛНИТЕЛНО ПРОЕКТИРАНЕ И СТРОИТЕЛСТВОТО НА ОБЕКТ: ПЪТ Е-85 (I-5) "КЪРДЖАЛИ - ПОДКОВА" от км 342+639.41 до км 367+427 и пътна връзка "Фотиново" от км 0+000 до км 2+368", финансиран по ОПЕРАТИВНА ПРОГРАМА ТРАНСПОРТ (2007-2013)
Проектът се съфинансира от Кохезионния фонд на Европейския съюз и националния бюджет чрез Оперативна програма „Транспорт“ 2007-2013 г.
